中国水电四局承建的孟底沟水电站大坝边坡开挖至坝顶高程
来源:今日四局 发布时间:2026-07-27

7月20日

雅砻江流域在建最大水电工程传来喜讯

中国水电四局承建的孟底沟水电站

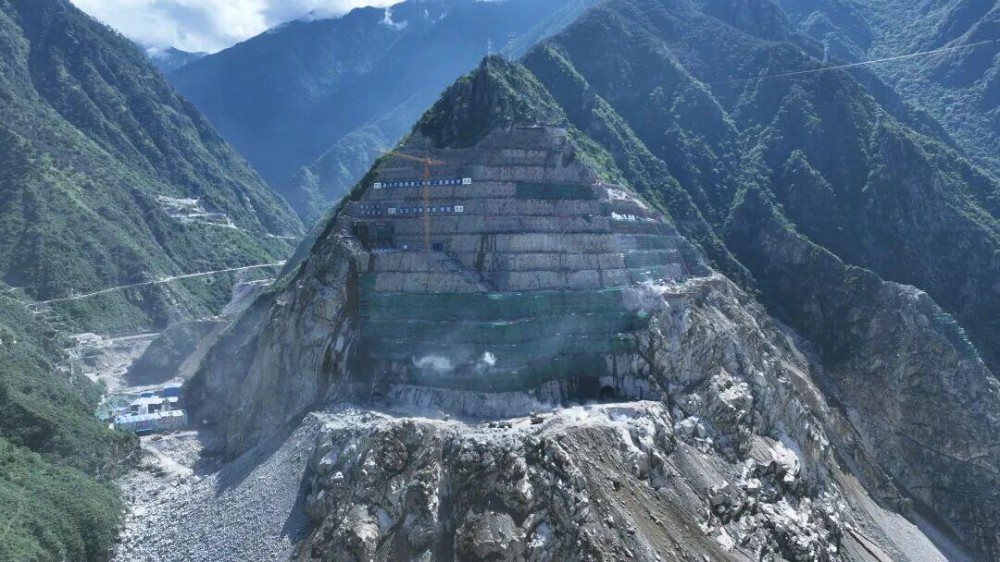

大坝边坡开挖顺利至坝顶高程2259米

较计划提前5个月完成

为后续大坝浇筑及工程整体施工奠定了坚实基础

孟底沟水电站是雅砻江中游七级开发方案中的第五个梯级电站,电站采用坝式开发,坝型为混凝土双曲拱坝,最大坝高201米,坝顶高程2259米,坝基高程2058米。中国水电四局作为牵头方,以联合体形式中标雅砻江孟底沟水电站大坝工程设计施工总承包,同时也承担电站导流洞工程上游标和左岸场内交通及自然边坡防治工程等施工任务。

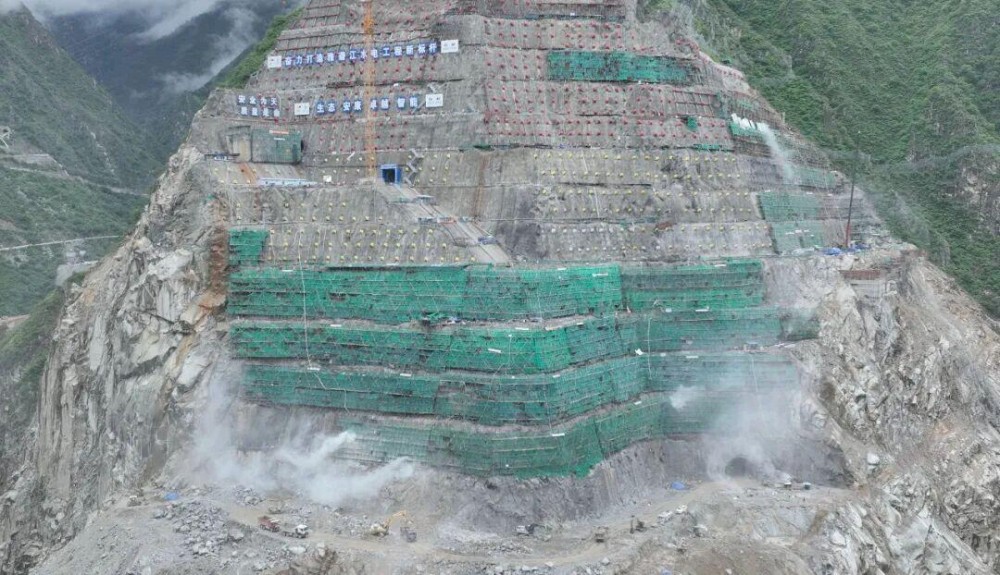

孟底沟水电站大坝边坡坝顶以上开挖施工组织难度极大,两岸坡体陡峭,施工组织空间有限,现场施工安全风险高,坝肩边坡岩体破碎,局部稳定问题突出,对爆破控制、支护跟进等施工程序和工艺要求极高;工程枢纽区地处偏僻,进场道路弯多路远,雨季滚石、泥石流频发,大型物资运输困难,材料保供与施工协调压力巨大。

面对各类施工堵点,参建各方统筹加大人力、设备资源配置,优化施工组织,实现24小时不间断作业,高效推动工程建设。在工程建设中,项目团队创新采用数智赋能安全与绿色施工,全面应用护坡钻机、无人机、新能源出渣车等智能装备,推广无排架施工和无人机物料吊运,配套降尘措施,有效提升本质安全水平,实现智能低碳建造新突破。

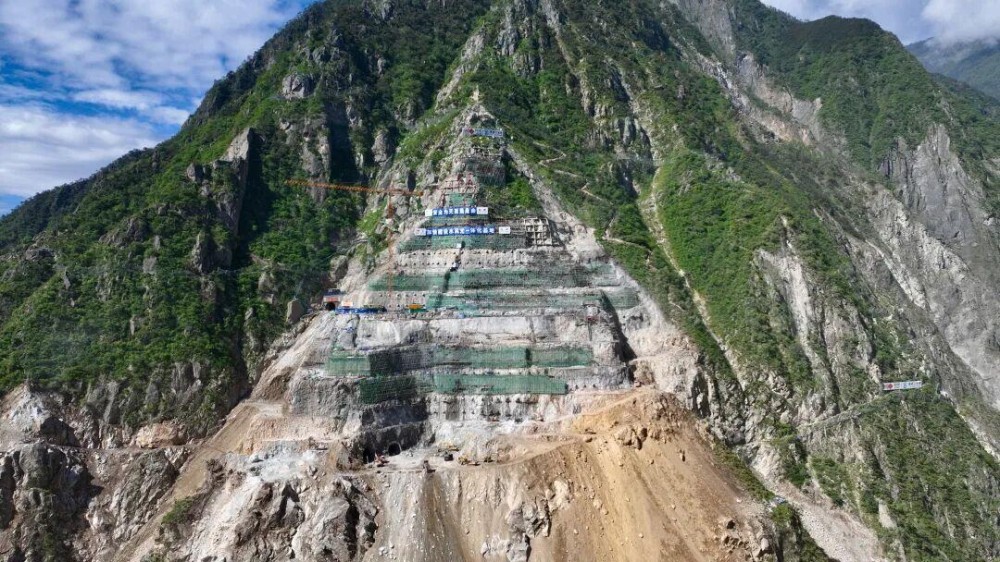

自2025年7月边坡开挖启动以来,左右岸边坡分别累计下挖226米和176米,月平均开挖速度分别达18.8米/月和18.5米/月,今年以来,各参建单位同心攻坚、密切协同,边坡开挖月均推进速率达21米,创下同类型工程边坡开挖施工纪录,为后续开展左右岸拱肩槽开挖支护工作创造了有利条件。

7月21日,中国水电四局党委书记、董事长庞旭参加孟底沟水电站工程2026年度半年工作会时表示,四局将发挥好牵头方责任,统筹协调联合体各方资源,全力以赴将孟底沟水电站打造成质量一流、技术领先、绿色智能的标杆示范工程。

据悉,孟底沟水电站是雅砻江流域在建最大的水电项目,也是雅砻江流域水风光一体化基地雅中项目群的支撑电源,总装机容量240万千瓦,建成投产后预计年均发电量可达104亿千瓦时,每年可节约标准煤约313.6万吨,减少二氧化碳排放约827.8万吨,为“双碳”目标实现注入强劲动力。
